装修质量问题

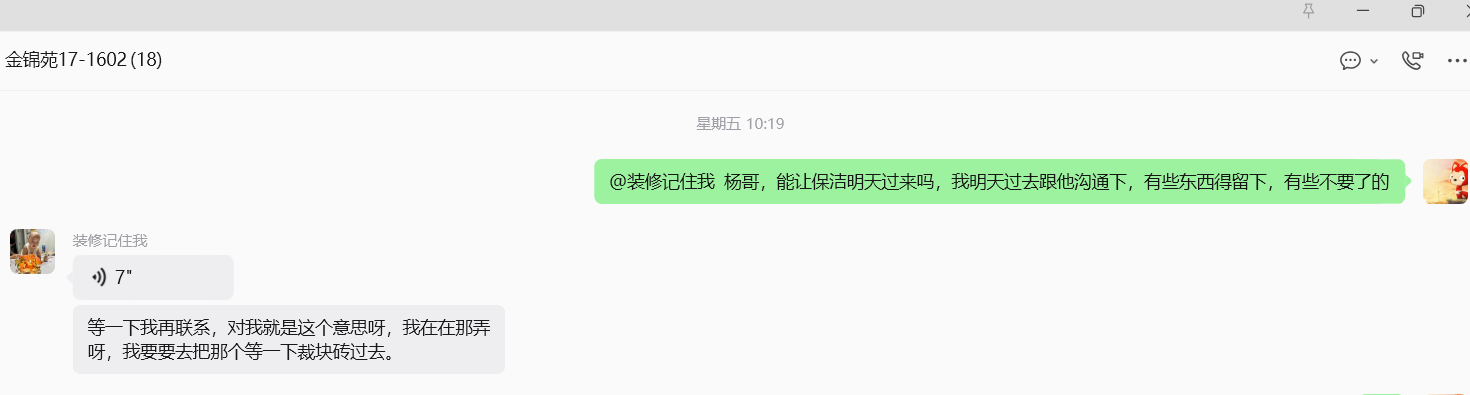

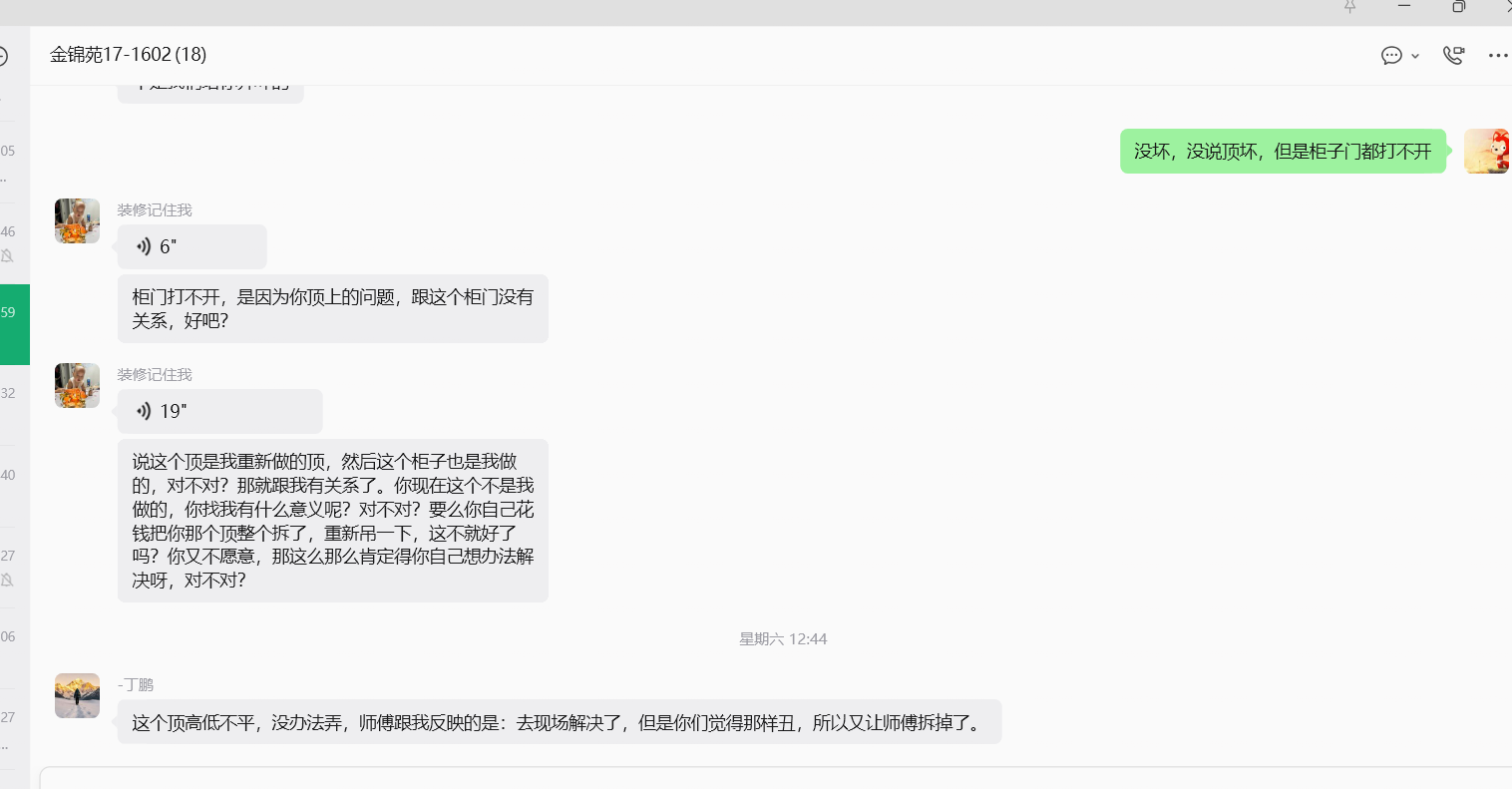

  1. 厨房吊柜与吊顶边缘未处理,导致吊柜与吊顶之间没有封边,有缝隙,影响美观,存在安全隐患,更重要的是阻挡橱柜打不开。

alt text

alt text

alt text

alt text

Your browser does not support the video tag.

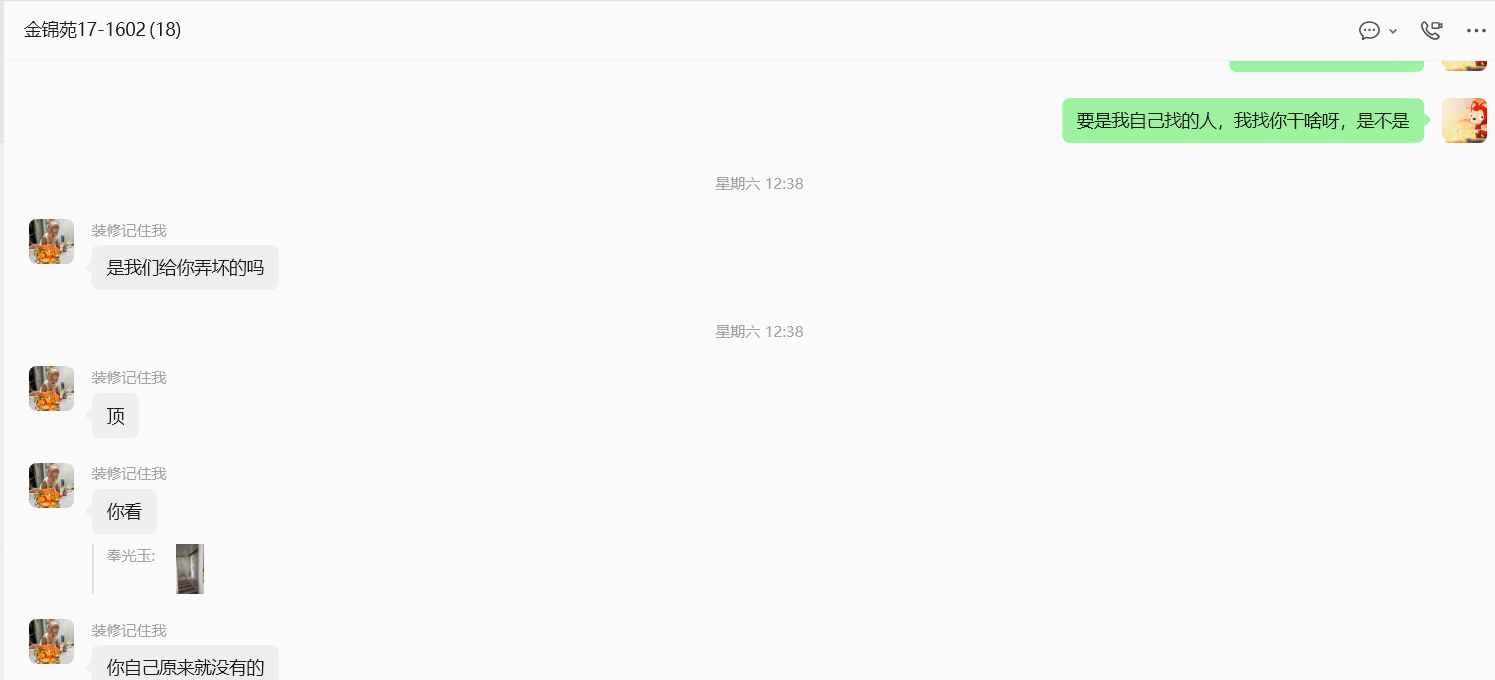

  1. 玻璃坏了

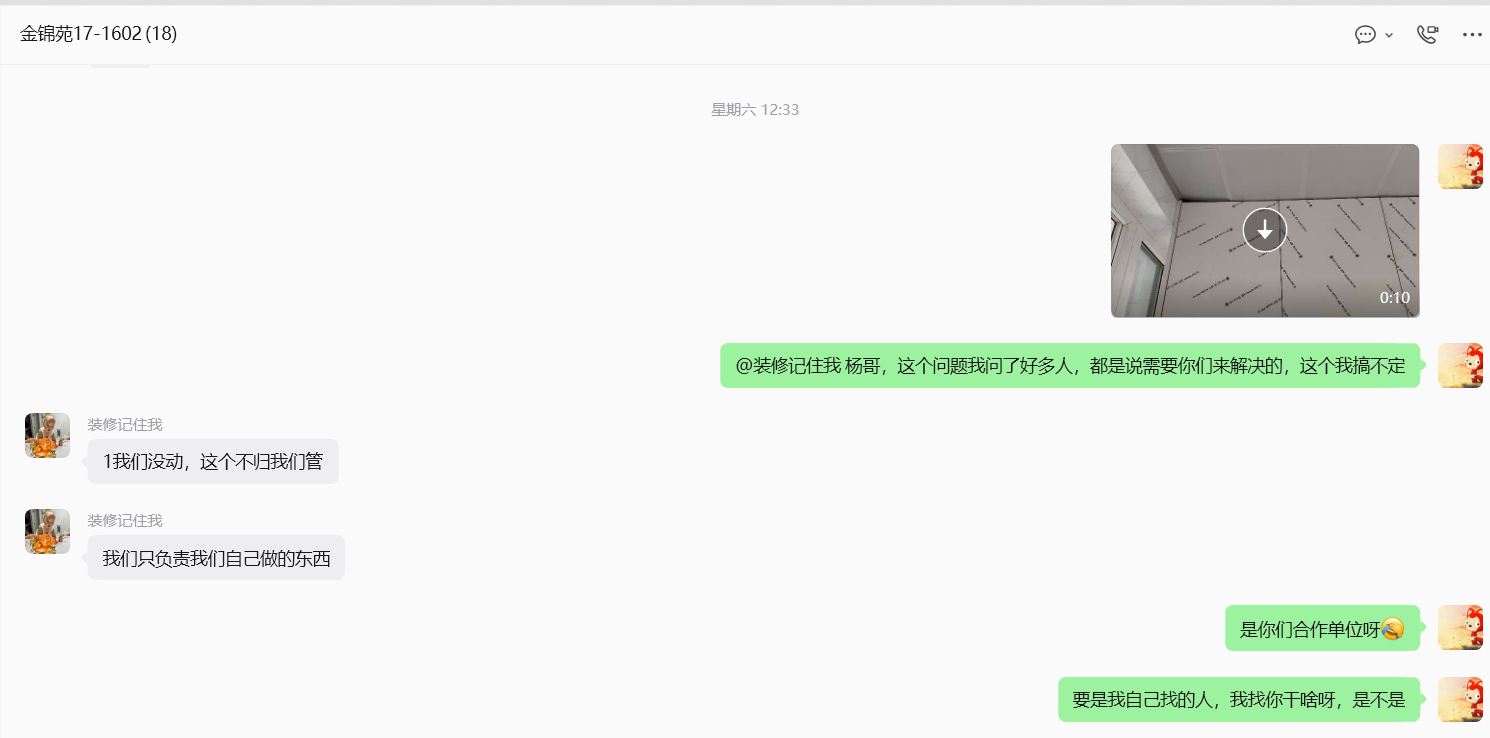

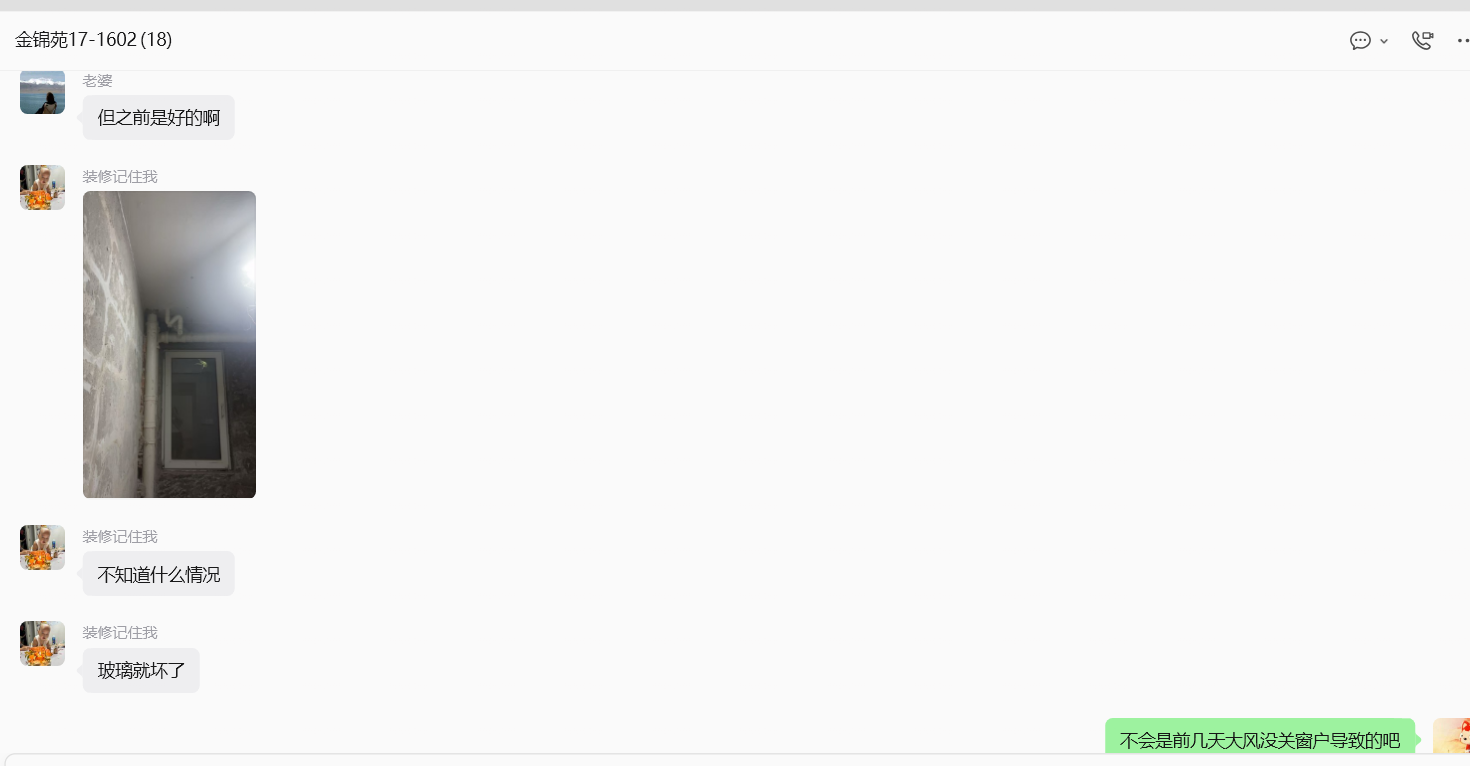

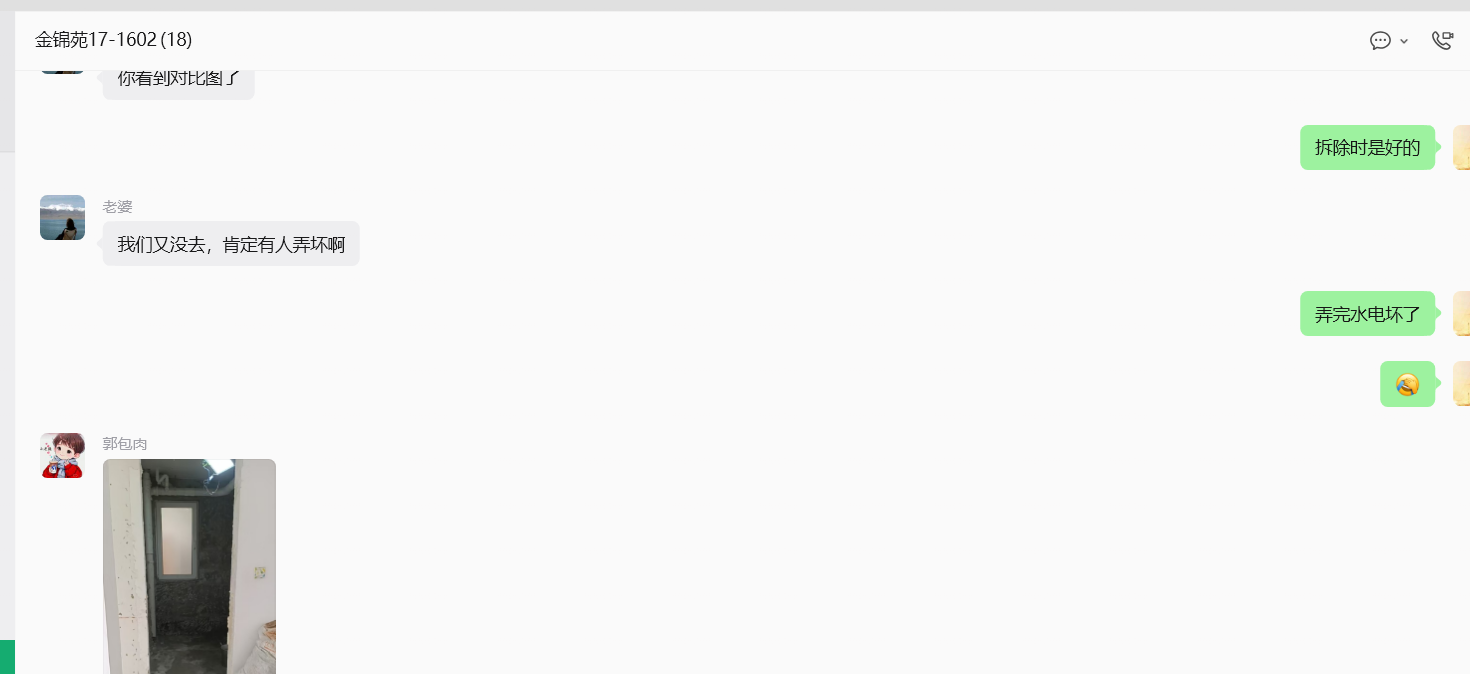

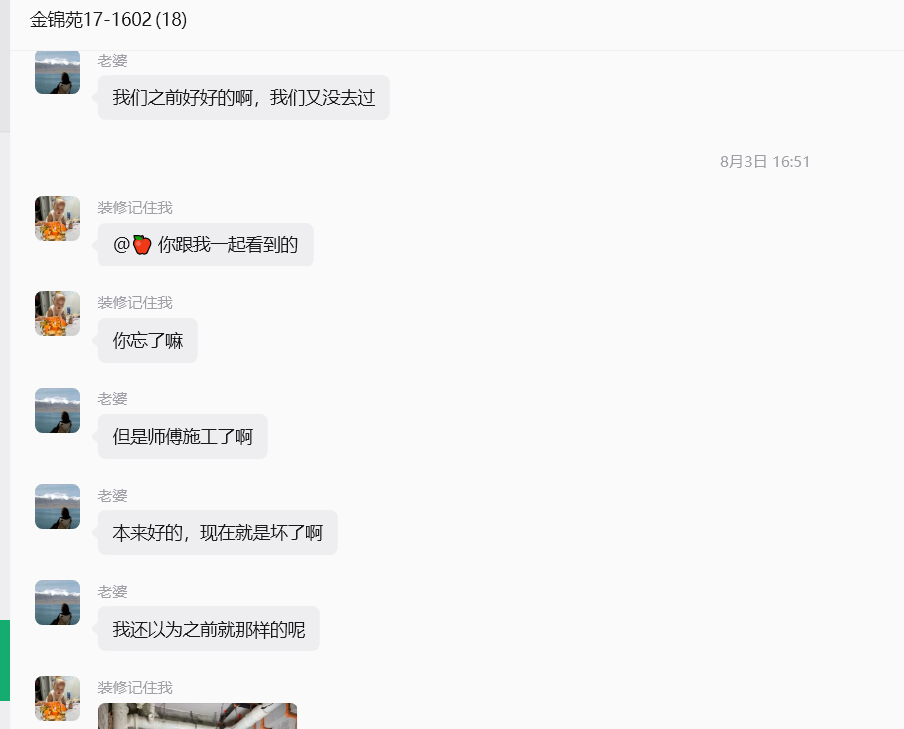

施工期间,玻璃碎了,不承担责任,后面又说玻璃坏了是坏的,拒不认账。

alt text

alt text

alt text

alt text

alt text

alt text

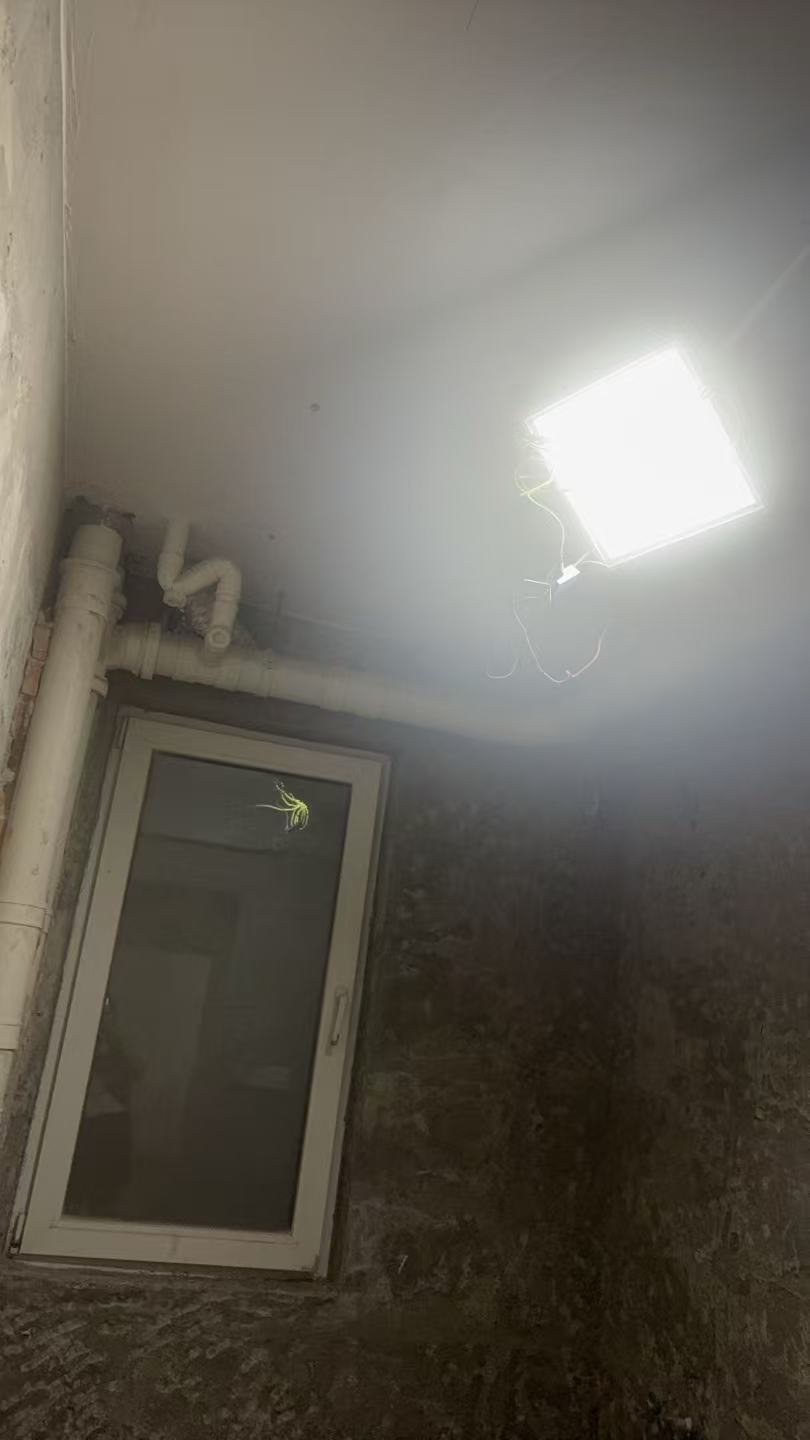

施工前照片:

alt text

alt text

alt text

  1. 马桶

我跟他们反复确认过,马桶是不是没电还能用,包括停电,没电池情况后还能使用,给我的答复是可以,但是给的马桶在没有电的情况下是无法使用的。让他们更换也不更换。

缺斤短两问题

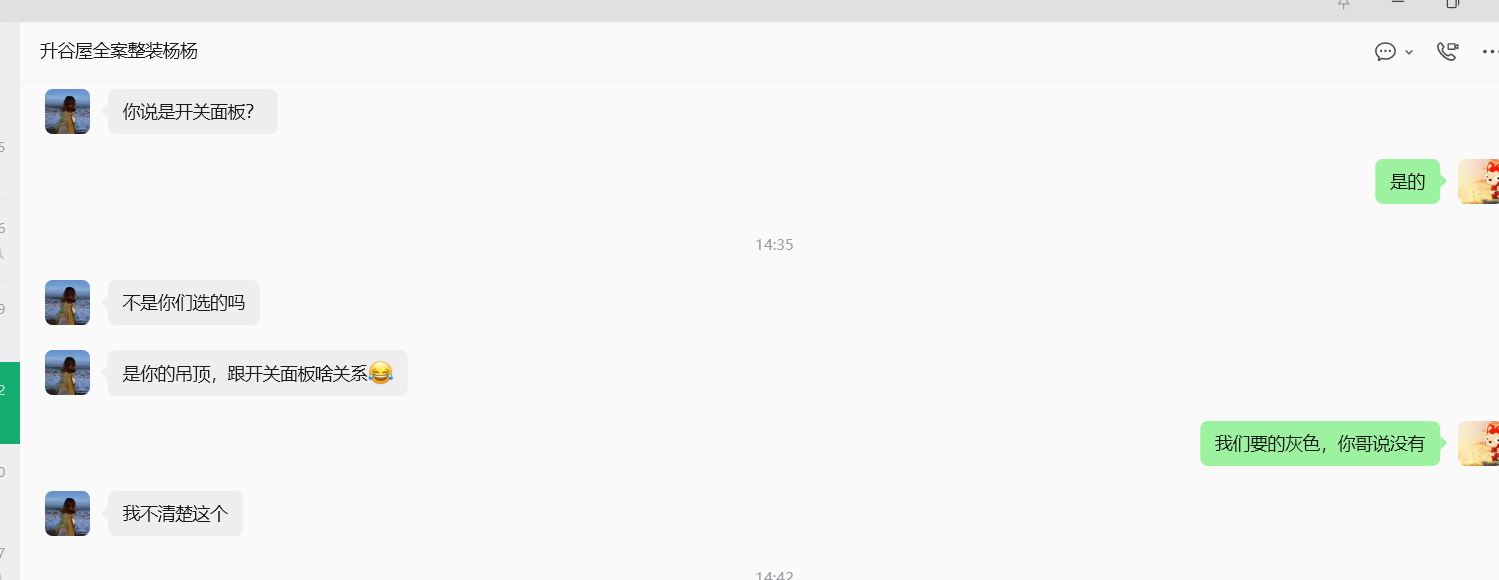

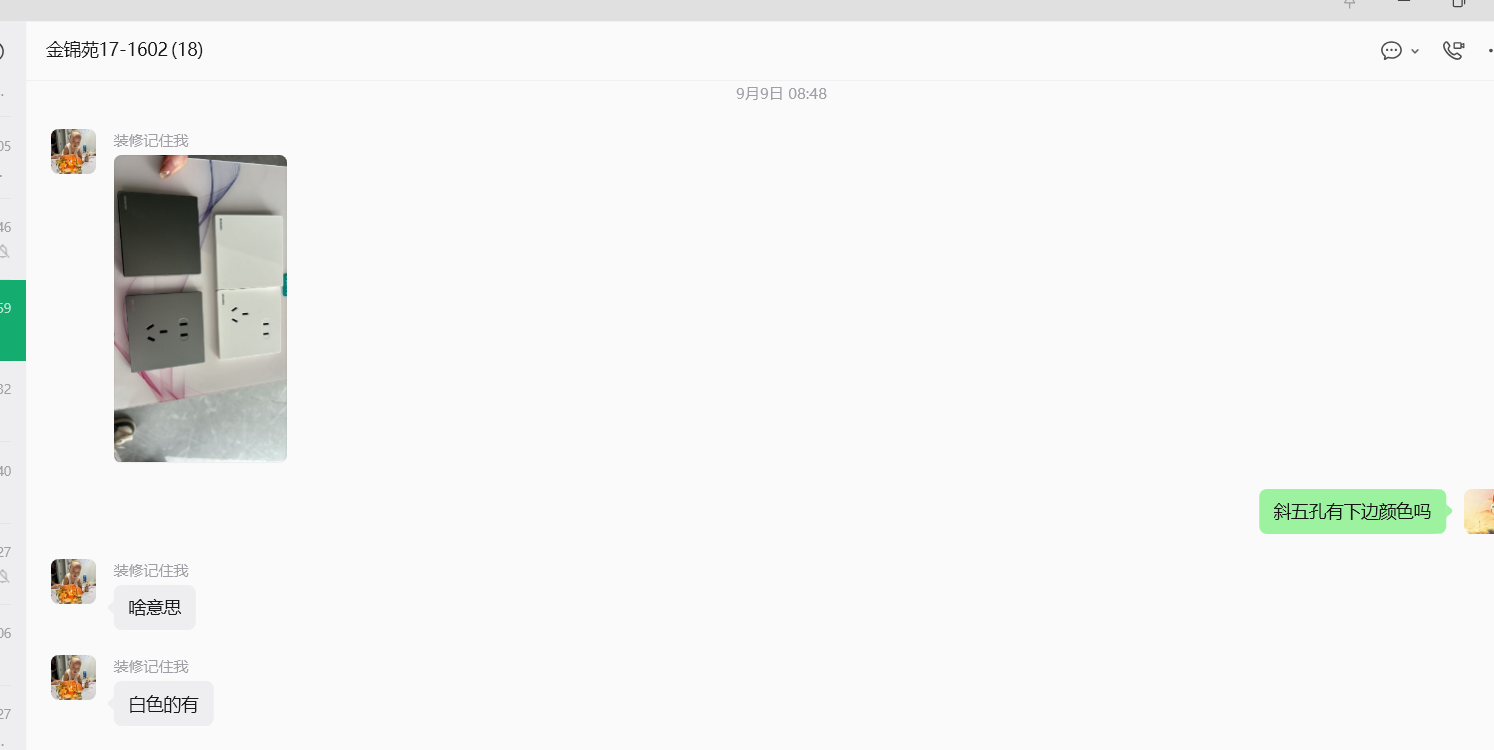

  1. 全屋更换开关面板

第一个问题是:少装了4个开关面板

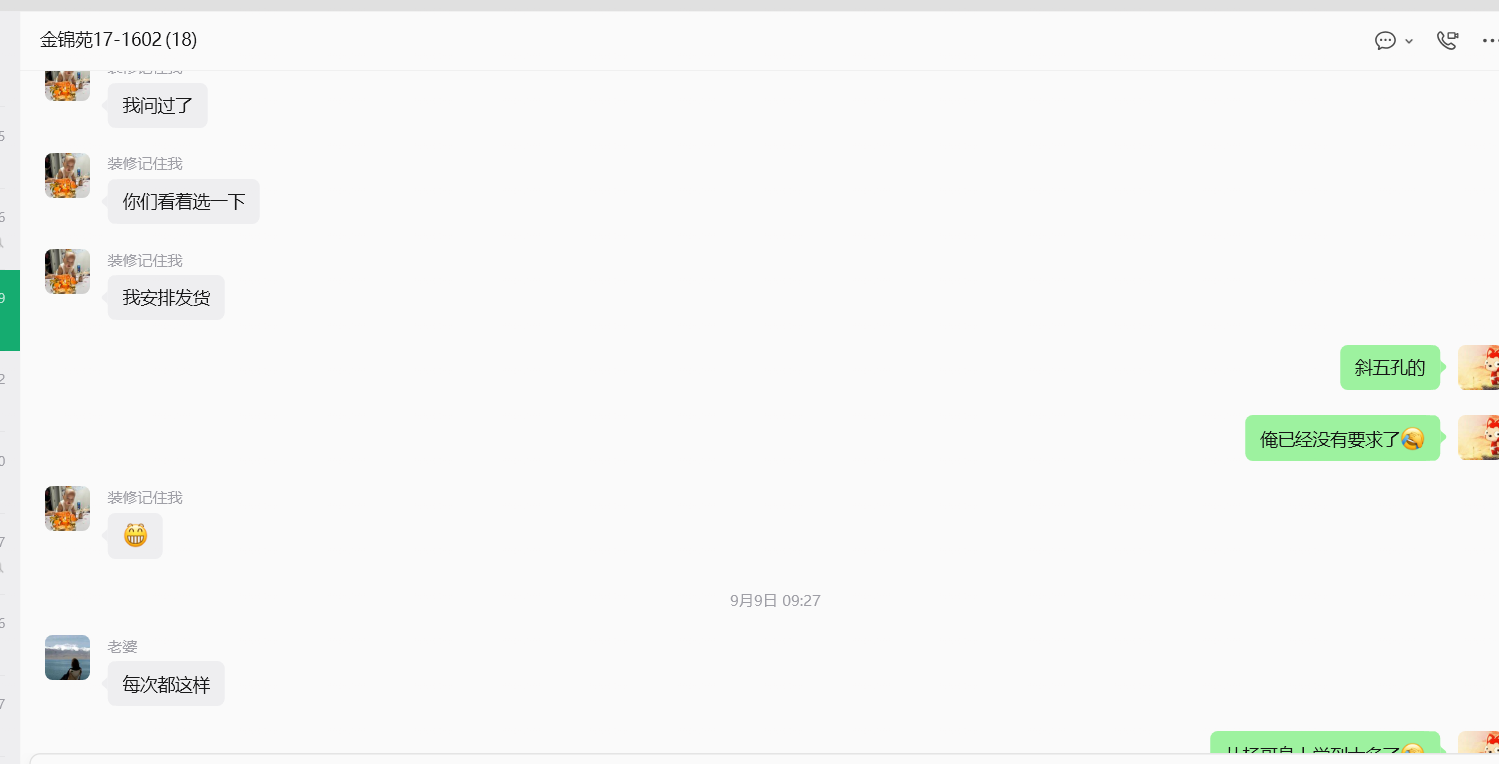

第二个问题是:合同之前承诺给我们用的灰色、白色面板,斜五孔或者非斜五孔款式任选,后面拒不认账,只让我们用白的斜五孔。

alt text

alt text

alt text

alt text

alt text

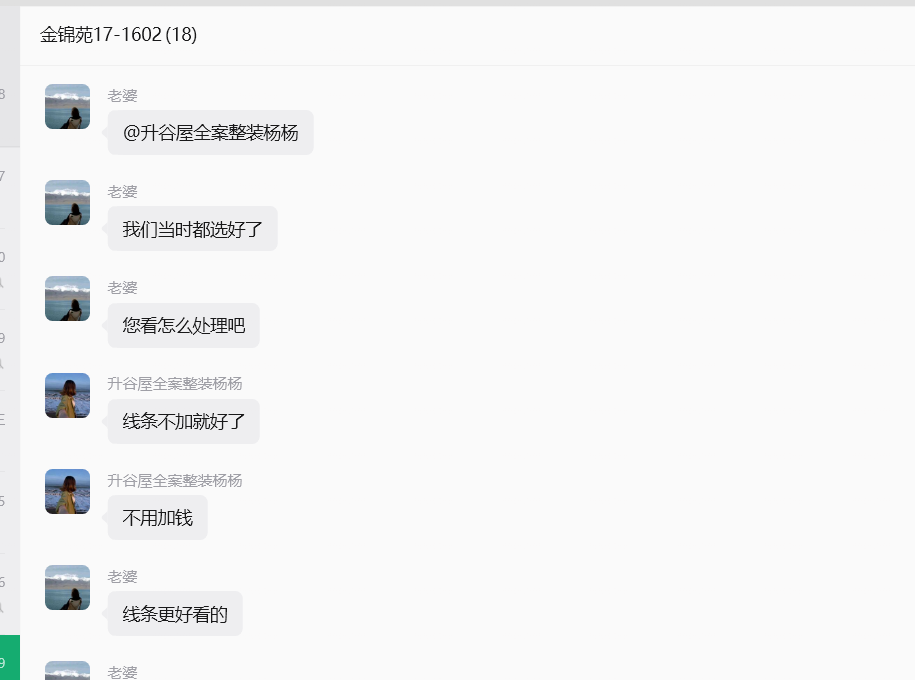

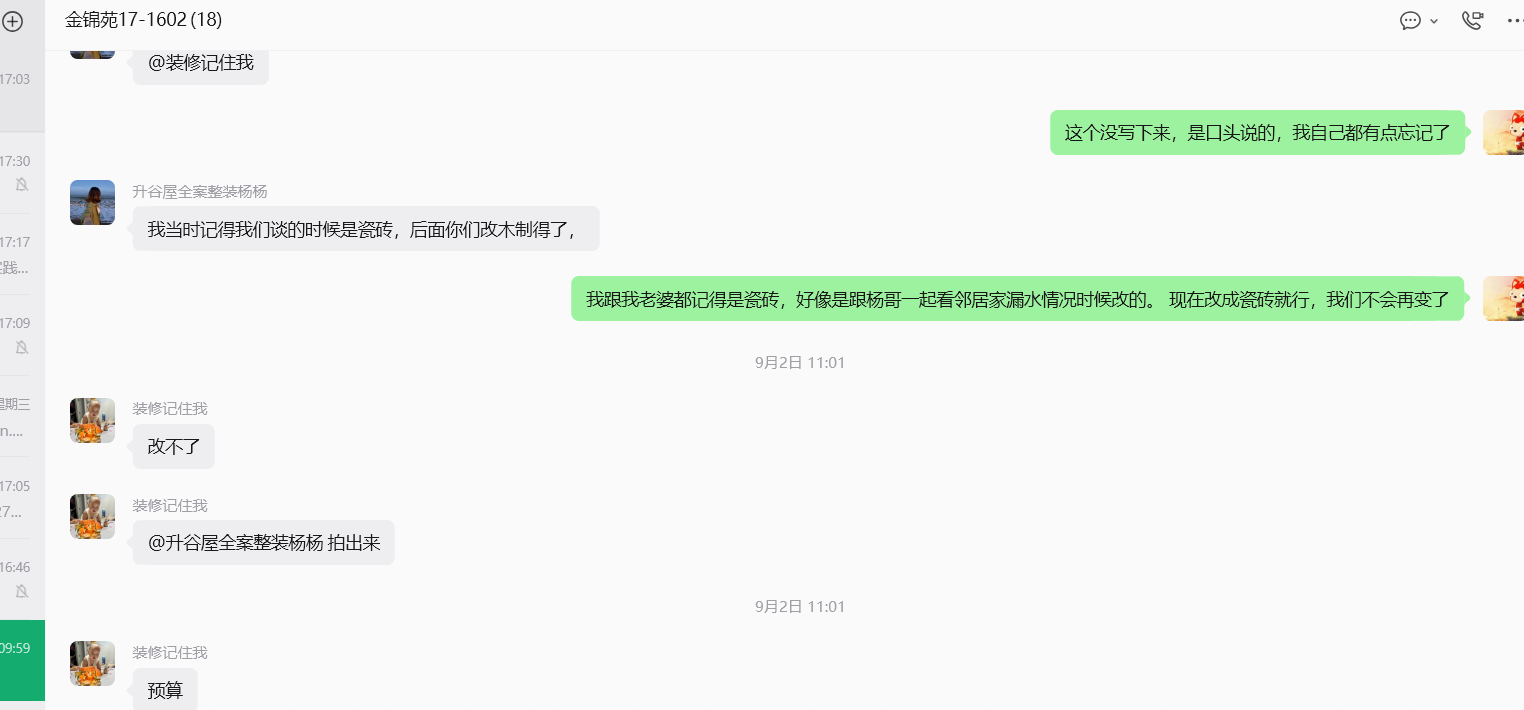

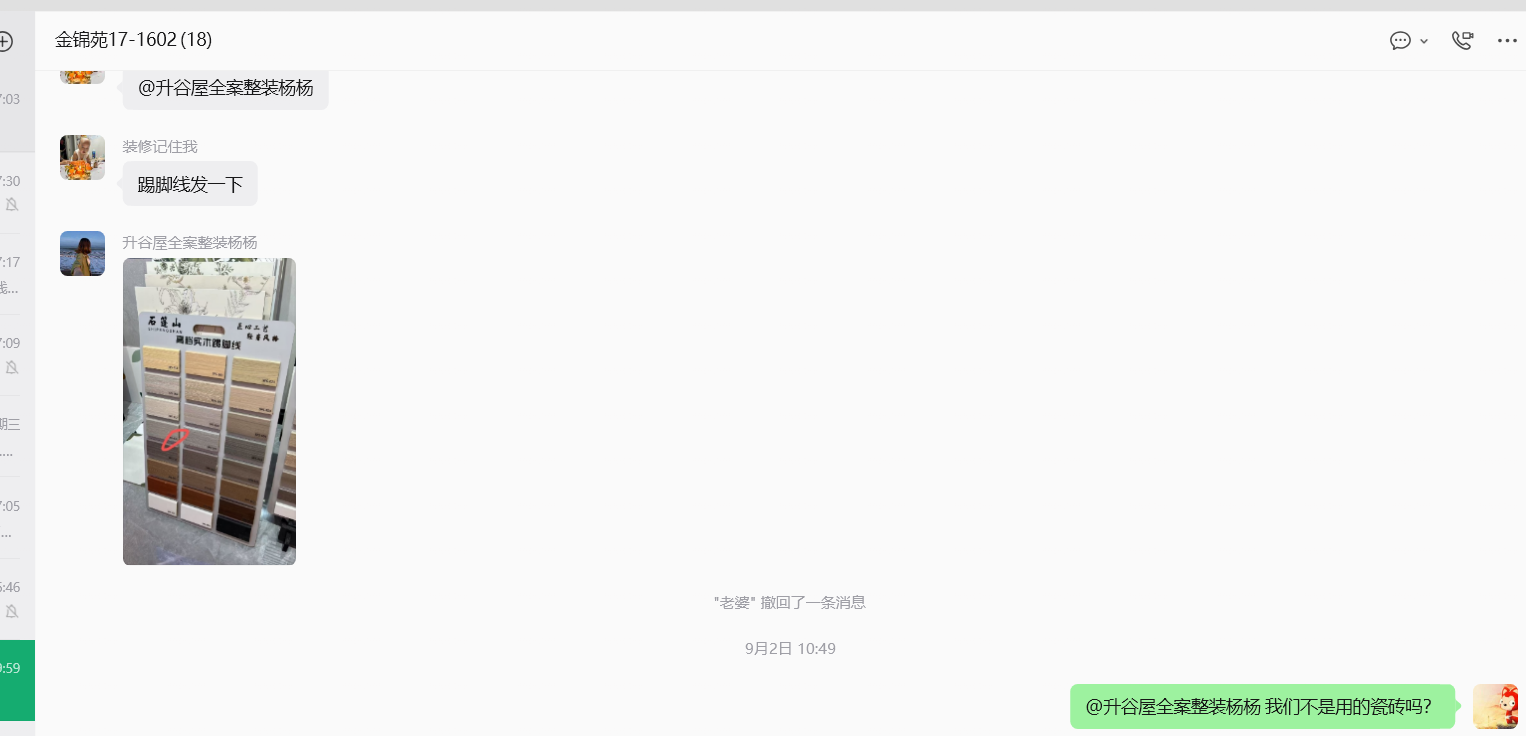

  1. 瓷砖踢脚线

承诺给我们用瓷砖踢脚线,后面拒不认账,只让我们用木质踢脚线。

alt text

alt text

alt text

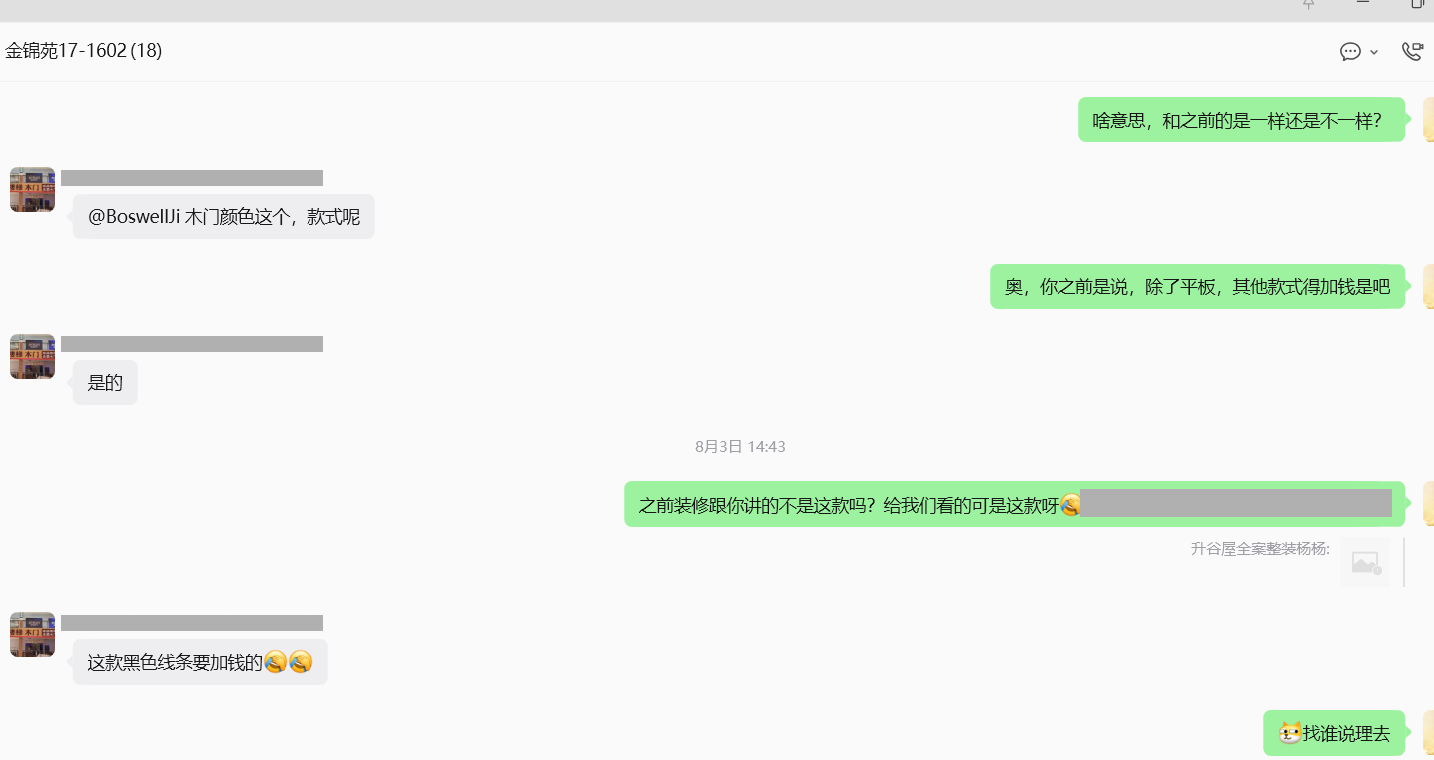

  1. 门

当时我们在门店指定了门的款式和颜色,后面拒不认账,只让我们用其他款式和颜色的门。

注:以下截图中,木门供应商的微信昵称含其手机号,已作打码处理。

alt text

alt text

alt text

alt text

alt text

alt text

退款问题

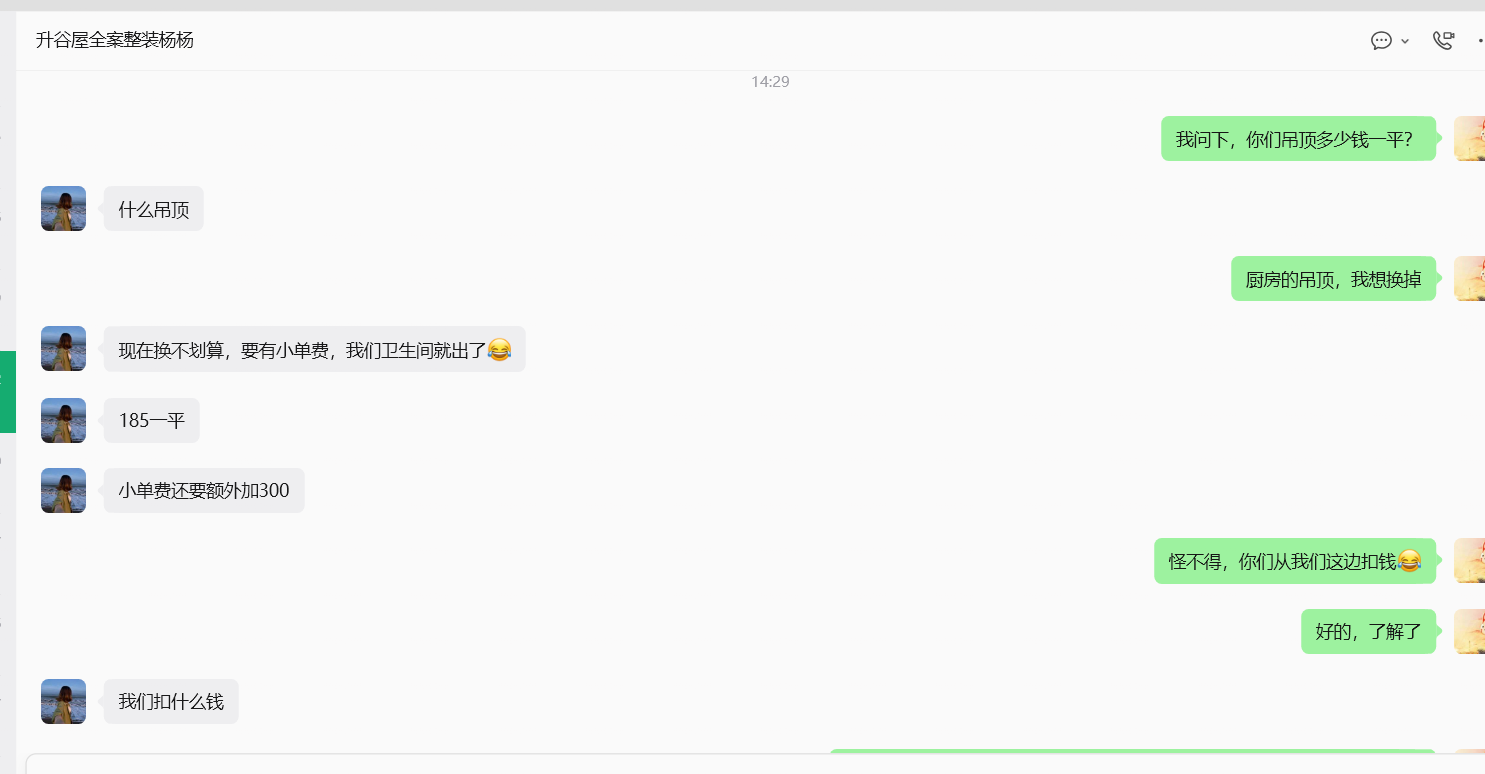

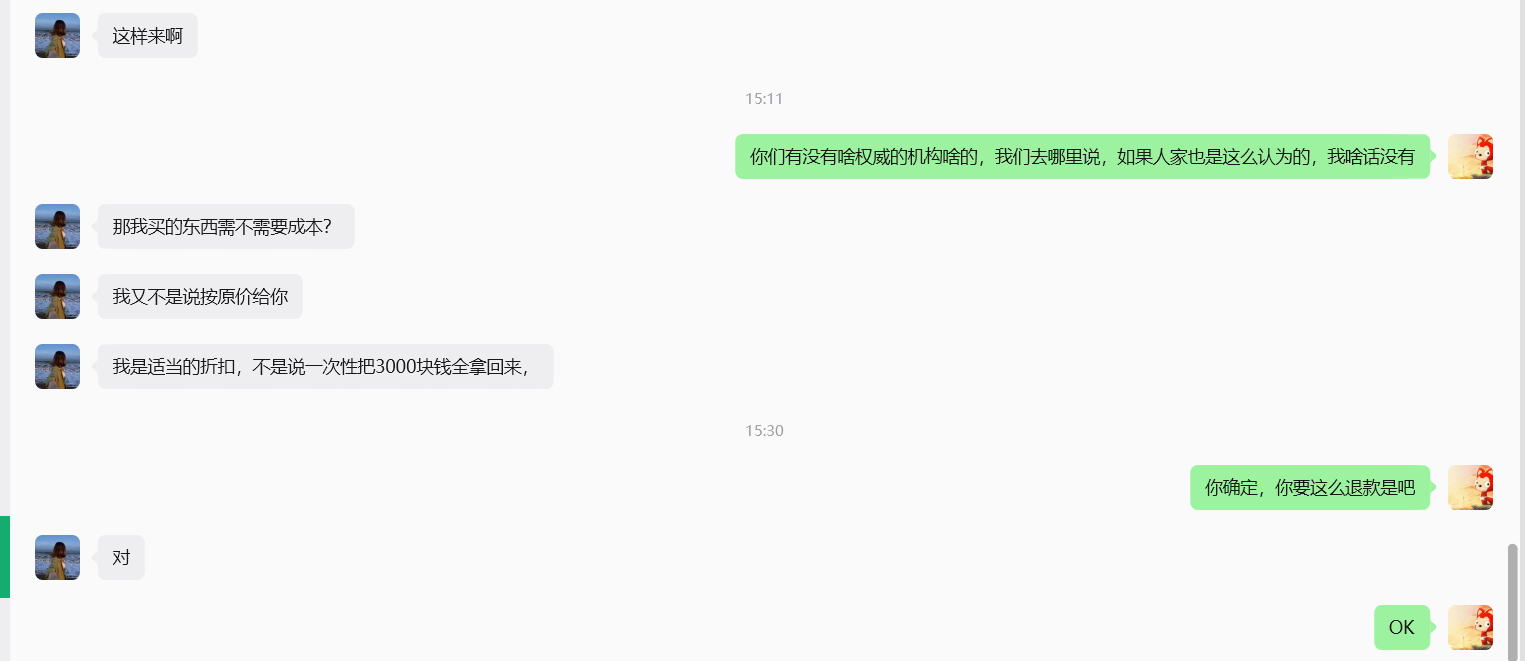

合同中的阳台窗户更换项目,我们去他们的工地实地看下来,觉得质量不满足我们的要求,毕竟阳台安全性比较重要,所以,协商后去掉了这个项目。现在工程结束了,需要结算。

当时的工程报价是42000,后经过谈判谈到39000,阳台窗4000,所以退款金额应该是优惠后的价格折扣来计算,这个没有问题,但是现在,他们要把工程报价中的赠品价格加到工程价格上来算优惠,等于是修改了之前42000的工程价格,且之前从未说过工程价格为45000,只是42000的工程赠送3000的赠品。

alt text

alt text

alt text

工期问题

  1. 延期

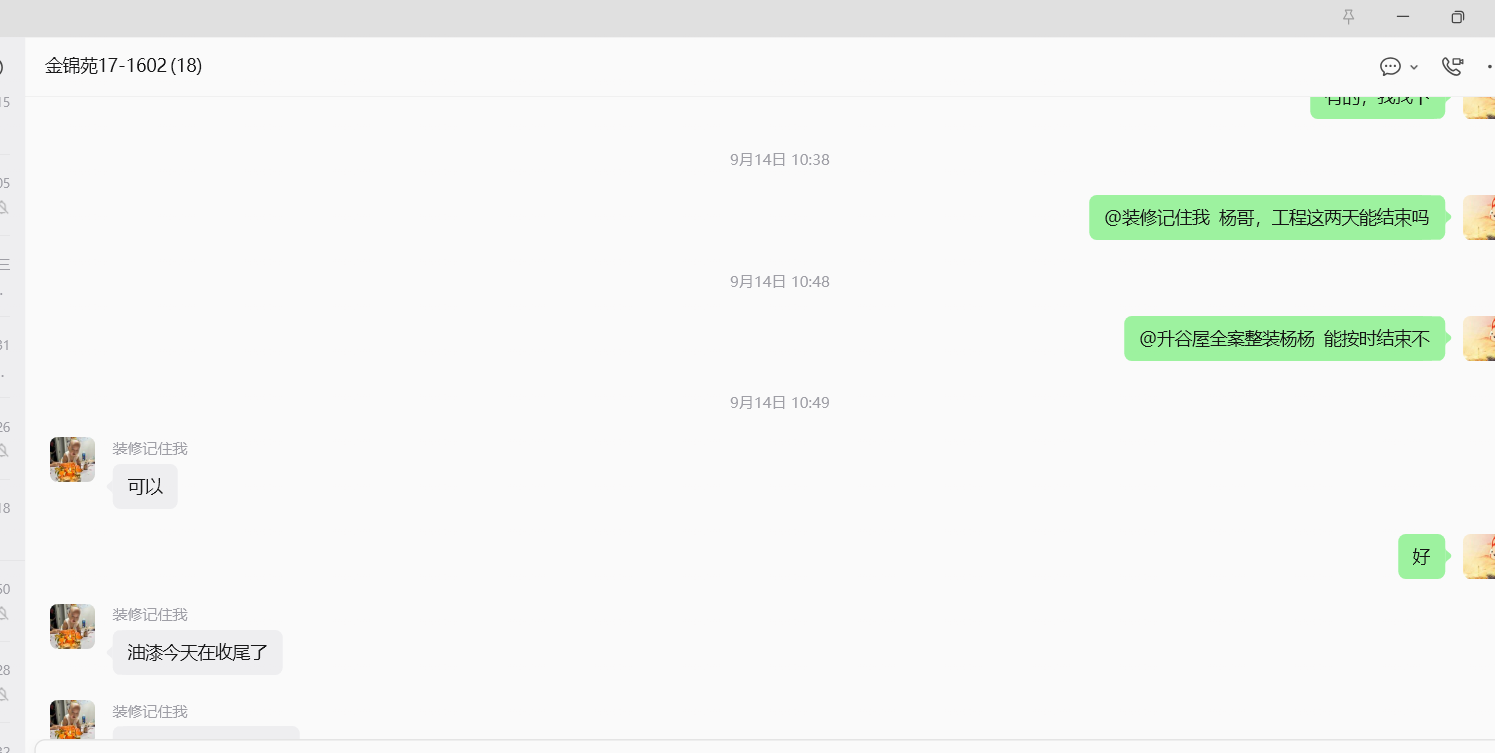

我们合同明确写9.15完工,后续拖到9.20才结束,并且还有问题还没处理完。

alt text

alt text

alt text

  1. 误工

工程期间,有两个星期没有开工,一次是台风天,耽误两天可以理解,但是后续三天仍然没有施工。还有一次一个星期没有施工,具体原因时间忘记了。

我们诉求

  1. 修复厨房厨柜问题,保证厨房吊顶与橱柜的美观与正常使用。
  2. 剩余的面板全部换掉,换为我们要求的灰色斜五孔。
  3. 按照我们约定要的工程价格计算折扣,完成结算。
  4. 损坏的玻璃照价赔偿或者更换玻璃。
  5. 门按照我们定好的门,跟现在的门进行差价赔偿。
  6. 踢脚线按照与瓷砖踢脚线的差价进行赔偿。
  7. 延误的工期照价赔偿。
  8. 马桶更换为普通马桶。
